工程节点刷新建设“进度条”——中煤永城2×1000MW高效超超临界机组循环水管道安装工程圆满完成
中煤永城能源开发有限公司紧紧围绕火电工程建设抓安全、保进度、筑精品,建设者们倒排工期、挂图作战,吹响夏季冲锋号角,掀起大干快上的新浪潮,工程节点刷新“建设进度条”。日前,中煤永城2×1000MW高效超超临界机组循环水管道安装工程历时三个月圆满完成。

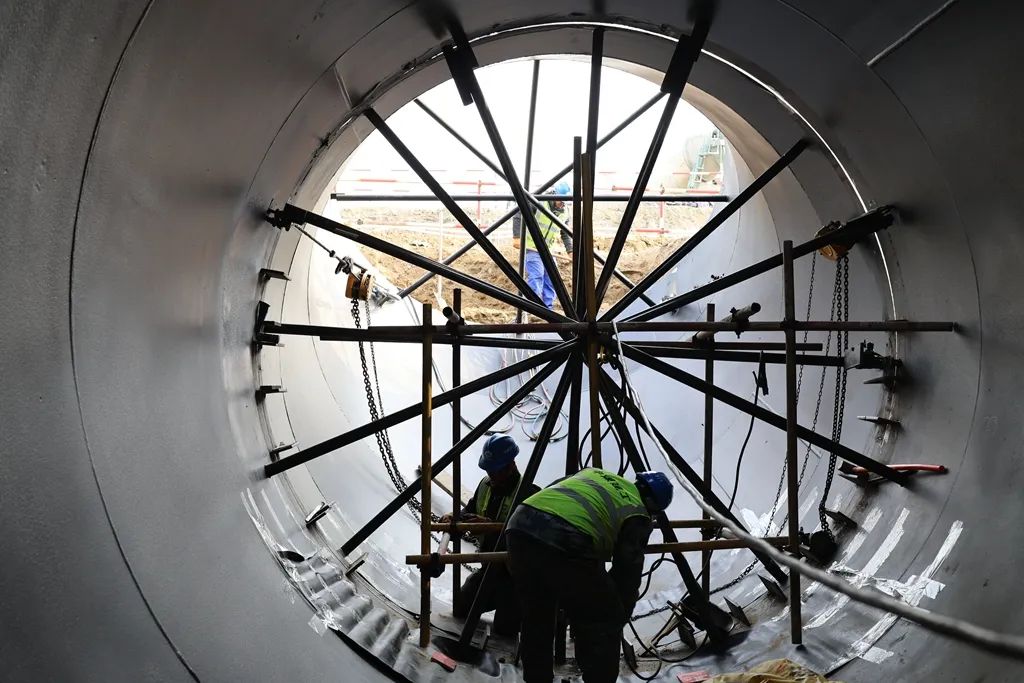

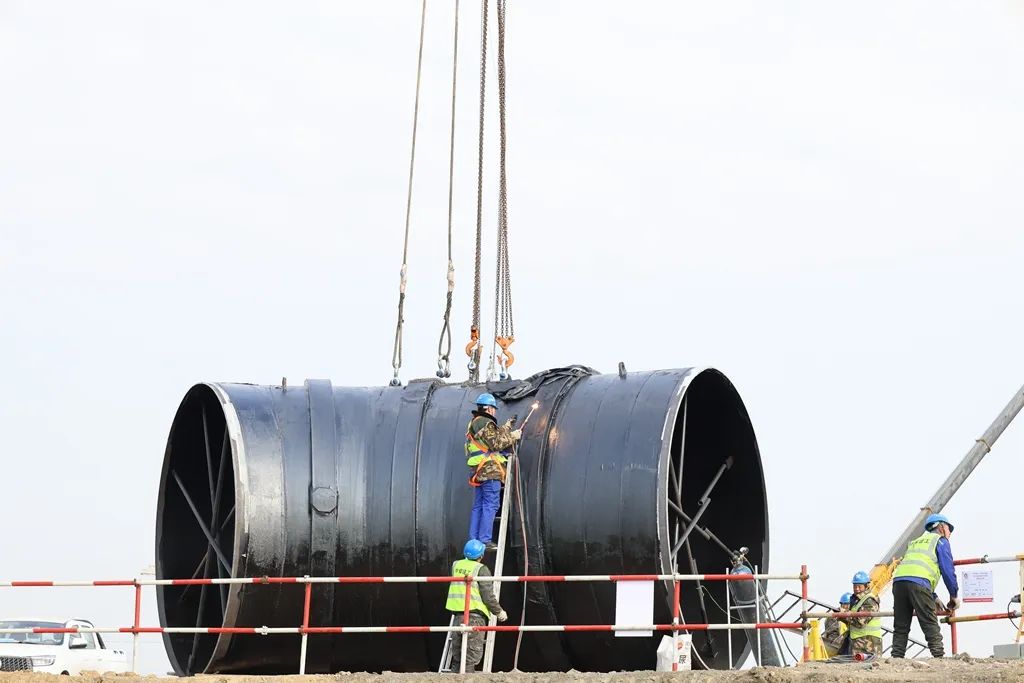

据介绍,循环水系统是发电机组重要冷却系统,其循环水管道作为输送冷却水的“主动脉”,施工质量关系着机组投产后安全稳定运行。中煤永城2 × 1000MW高效超超临界机组工程循环水管道总长795m、最大管径3620mm,最大深度9.8m,共计焊口134道,整体施工采用模块化预制与分段吊装相结合的施工工艺。
为确保工程进度,该公司牢牢把好施工安全,针对大管径高空吊装、有限空间焊接等高风险作业,公司工程管理部从严从实抓牢安全生产工作,同安健环管理部和施工单位搭建起上下联动的安全管理体系,确保特种作业人员全部持证上岗,管道内部作业配备通风设施并实时监测气体含量,全力保障施工人员作业安全。
施工过程中,公司工程管理部组织监理单位与施工单位紧密协作,从管道进场的材质、壁厚、防腐厚度检测到管段吊装定位精度,从焊口外观验收到100%超声探伤检测,从回填前防腐验收到严格控制回填土的厚度与压实度,严格把控每一道质量关卡。
同时,公司工程管理部积极与管道生产厂家沟通协调供货时间,每日跟踪材料进场、保证现场施工进度。面对循环水管道施工与主厂房施工交叉作业这一难点,工程管理部结合现场各区域施工进度,科学编排施工计划,积极协调各施工单位紧密配合、互相协作,有效保证了各标段的有序施工,为主厂房按期出零米实现“零干扰”。
该公司负责人表示,下一步将以“时不我待、分秒必争”的劲头,严抓工程建设安全责任落实、强化工期质量管控,不断优化资源配置,努力推动年底“四到顶”目标高质量、高标准完成。
